10月15日凌晨3时53分,随着水渡河车辆段断路器顺利合闸,标志着长沙地铁5号线一期工程首段成功实现“电通”。

长沙地铁5号线是长沙地铁“米”字型架构、双“十”字拓展网络的南北向骨干线路,线路全长22.5千米,全部为地下线,共设置车站18座。本次“电通”任务为长沙地铁5号线一期工程万家丽站至水渡河车辆段在内的10座车站和11个区间供电系统全部带电。

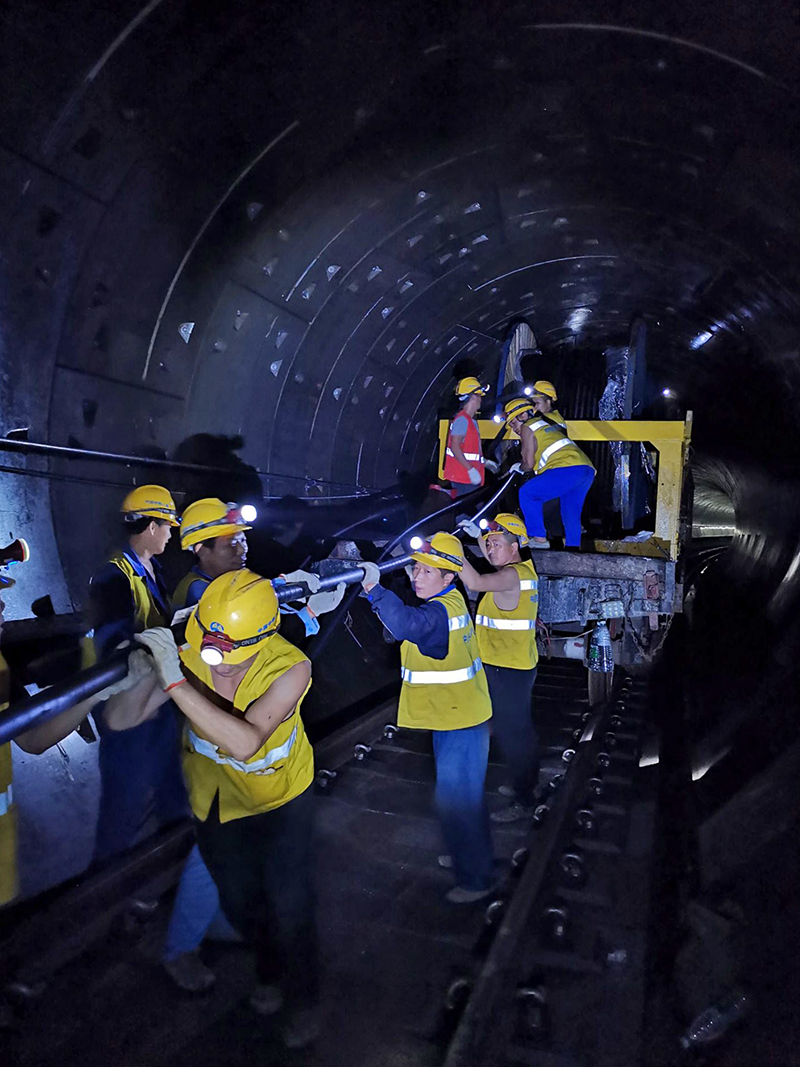

为确保安全、优质完成5号线建设任务,长沙地铁及参建单位克服了交叉施工专业繁多、施工协调难度大、设备吊装环境多变等困难,2个多月顺利完成首段供电设备安装调试、环网电缆敷设等工作,确保了5号线首段“电通”
此次首段“电通”节点目标的实现,为下阶段首段动车调试以及各专业综合联调提供了电力保障,为试运行目标奠定了坚实的基础。
