1219日,经过7天的紧张施工,位于3号线星沙主变电站处的110kV捞水蝴板线完成迁改,为3号线主变电站按时间节点送电打下坚实基础。

110kV捞水蝴板线由国网长沙供电公司负责管理和维护,位于3号线星沙主变电站正上方,严重影响3号线星沙主变电站的施工建设,成为制约3号线主变电站能否按节点要求顺利送电的关键因素。

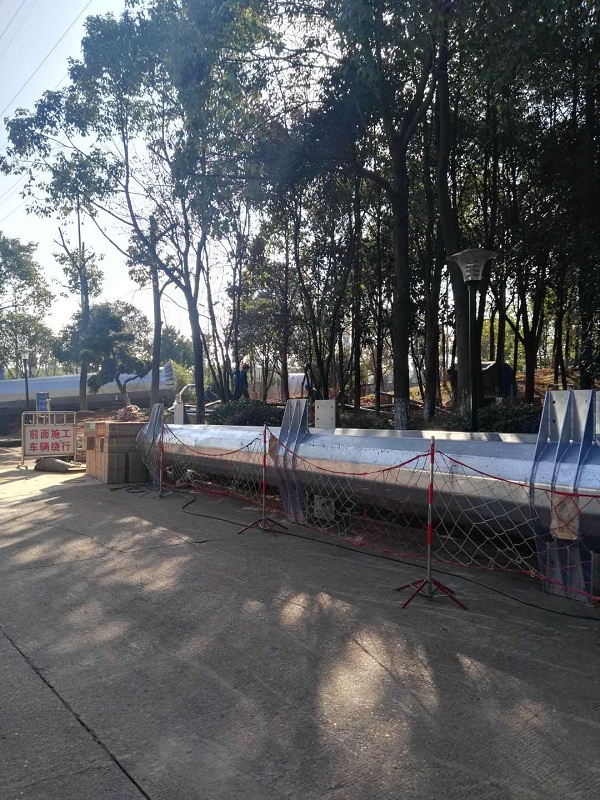

机电设备分公司依据迁改方案,积极沟通长沙县各职能部门,反复协调绿化移栽、管线迁改等工作,顺利完成了迁改土建预埋管工程竣工验收。自20171213日起,迁改施工方湖南星电集团停电组织杆线迁改。由于工程量大,且停电时间短,任务非常艰巨。其中,双回600米长的110kVφ300电缆敷设、接头、调试和37米高的钢管杆的组装树立等工作要在几天停电时间内顺利完成,难度不小。

面对困难压力,机电设备分公司与湖南星电集团星宇电网工程分公司负责人多次深入施工现场,组织协调解决问题。特别是杆塔组立施工过程中,因紧临交通繁忙的开元西路且必须进行封路施工作业,

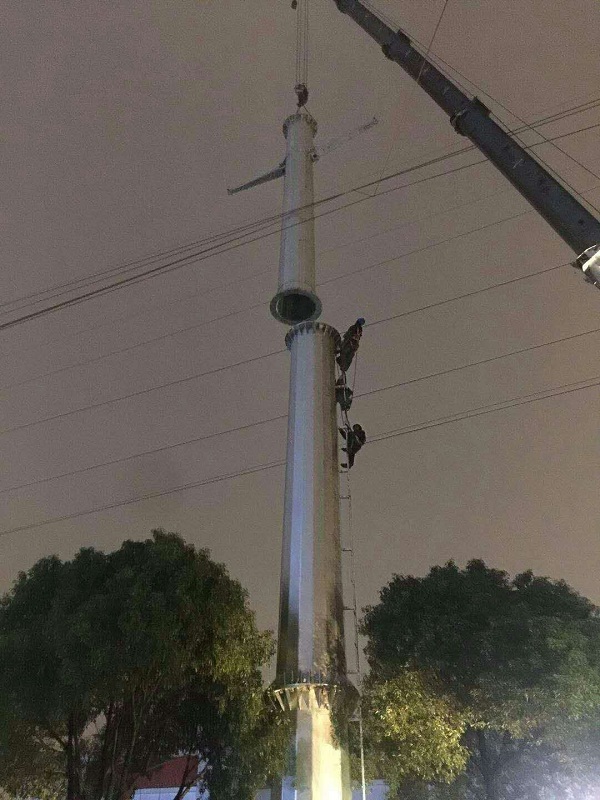

双方单位负责人深夜值守现场,加强调度指挥,争分夺秒组织协调,确保了该项目按时、高效、安全完成迁改任务。
